建筑結構改造加固中的植筋工程施工作業

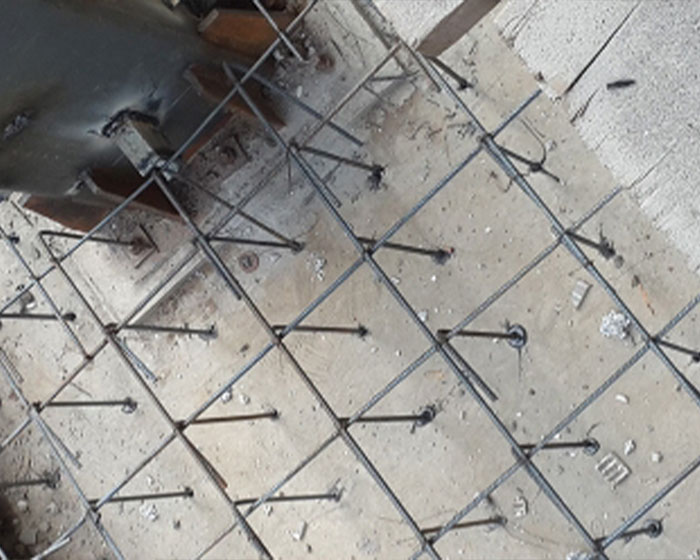

彈線位置
根據設計圖中鋼筋的位置和數量,將鋼筋在原結構中的位置錯開,并標出植筋的位置。合格后,請檢查線路和鉆孔。
鉆孔
沖擊鉆鉆進時,鉆頭直徑應比鋼筋直徑大5mm左右。鋼筋采用首鋼生產的槽鋼,鉆頭采用槽鋼合金鉆頭。鉆孔深度為15d(375mm)和400mm。鉆孔時,鉆頭始終垂直于圓柱形表面。
清洗孔
洗孔是鋼筋種植中Z重要的環節,因為鉆孔后孔內會產生大量的灰渣和灰渣,直接影響鋼筋的種植質量,因此有必要對孔內雜物進行清理。其方法是將刷蓋上的桿伸到孔底,反復往復泵送,將灰塵和雜物取出,然后用壓縮空氣吹凈孔內的浮塵。吹氣后,用脫脂棉和酒精或丙酮擦洗孔內壁。但不能用水洗滌,因為酒精和丙酮容易揮發,水不易揮發。用清水擦洗后,洞不會很快變干。鉆孔清潔后,應檢查并驗收設計和其他相關單位,試驗合格后方可注膠。
凝膠
取一組強力膠進行植筋,放入套管內,放在專用手動注射器上,慢慢扣上板機,將稀膠放在鉑金包口處并丟棄,然后將螺旋攪拌噴嘴伸入孔底,長度不夠時,將塑料管加長,將n扣上平板機,將注射器向后移動一次,使孔內空氣排出。為了使補強筋植入后孔內的膠液充分,而不使膠液流出孔外,孔內膠液可注入80%以上。用膠水填塞后,應立即種植鋼筋。
前梁底部的模板已支撐好,便于鋼筋種植后定位。鋼筋栽植前,應用鋼絲刷反復刷凈鋼筋,清除鐵銹,再用酒精或丙酮清洗干凈。將膠注入鉆孔后,立即將除銹鋼筋放入孔口內,然后緩慢單向旋入,直到鋼筋到達孔底后,方可中途反轉。
養護養護
鋼筋植入后,將鋼筋放置在梁底模板上,在鋼筋膠完全固化前,不得振動鋼筋。
強力膠可在室溫下固化,50小時后可進行下道工序。
試驗
植筋施工前,應進行鋼筋和植膠的現場拉拔試驗,以確定鋼筋和植膠是否符合設計要求。
方法是在鋼筋種植地制作與混凝土構件強度等級相同的混凝土試件。根據植筋步驟,植筋三組。鋼筋膠完全固化后,進行拉拔試驗。當施加的力達到二級鋼筋屈服強度(450N/mm2)時,出現縮頸現象,然后用專用的鋼筋測功機進行破壞。
測功機施加在夾具上的力應符合fc或fyk(fc:測功機施加的力,N/mm2;fyk:鋼筋屈服強度,N/mm2)。
試驗證明,植膠強度大于鋼筋屈服強度。種植膠的失效是鋼筋的屈服失效,而不是膠水的粘結失效,這表明鋼筋和種植膠都是合格的。
為了檢測鋼筋在工作條件下的質量,對鋼筋種植后進行了無損拉拔試驗。檢測量為植筋總數的10%。
在試驗中,測功機施加的力小于鋼筋的屈服強度,大于設計部門提供的錨固力。公式為fm<fc<fyk(fc:測功機施加的力,N/mm2;fyk:鋼筋屈服強度,N/mm2;fm:植筋設計的錨固力,N/mm2)。
